Com 20 dias para atingir a meta de retomada dos trens até a Estação Mercado, a Diretoria da Trensurb alinhou os avanços no restabelecimento da operação. “Nos reunimos semanalmente, identificamos gargalos, compartilhamos progressos e estamos avançando na nossa meta. Por isso reafirmo a meta de chegada na Estação Mercado no dia 24 de dezembro”, confirmou o diretor-presidente Nazur Garcia. Os primeiros testes dos trens até Estação Mercado estão previstos para acontecer a partir do dia 15 de dezembro.
A diretora de Administração e Finanças, Vanessa Rocha, expressou sua gratidão pelo esforço conjunto das equipes envolvidas no processo de retomada, destacando que cada detalhe do processo tem sido fundamental para o sucesso do retorno da operação. O diretor de operações Ernani Fagundes ressaltou que a volta da operação integral é uma necessidade para todos os envolvidos, especialmente para aqueles que vivenciaram o momento difícil das cheias. “É a razão de vida de todos nós metroviários. É muito trabalhoso executar um orçamento público devido a prazos e ritos de contratação, mas a gente precisa ter uma convicção e uma certeza. Temos muito a contar sobre a nossa recuperação”, destacou.
Foram apresentados cronogramas de evolução dos serviços que estão sendo executados nas áreas de energia, via permanente, sinalização, obras civis e sistemas de bilhetagem.
Energia
Está prevista a reenergização da Subestação Farrapos amanhã, dia 05. Após, as equipes irão trabalhar no cubículo Rodoviária. Para a rede aérea, o trabalho está centrado na reposição de equipamentos, até a conclusão do trabalho na via permanente.
Via Permanente

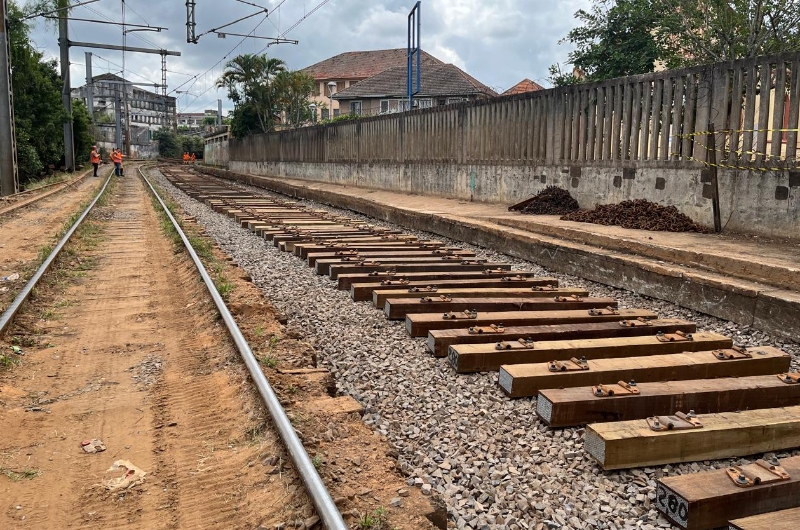

Sobre os avanços da reestruturação da via, os trabalhos estão avançando na recuperação do trecho de Mercado à Farrapos, envolvendo substituição ou manutenção de trilhos, dormentes, colocação de pedra, socaria e nivelamento. Depois do ajuste fino, será liberado o trabalho para a manutenção e geometria da rede aérea.
Sinalização
Os trabalhos seguem intensos no avanço da sinalização da via. Já foram restabelecidos os painéis de controle locais das estações Farrapos e Mercado.
Recuperação das estações e equipamentos
As obras civis da Estação São Pedro estão concluídas, com pintura, pavimentação, bilheteria, salas de controle, divisórias e sistema elétrico restituídos. Já as obras civis das estações Mercado e Rodoviária estão avançando dentro do cronograma, assim como as manutenções das escadas rolantes. Nas três estações haverá acessibilidade.
Sistema de Bilhetagem Eletrônica
Por causa dos estragos da enchente, 65 bloqueios foram alagados ou totalmente perdidos, necessitando de reforma para reutilização. Os bloqueios já foram reinstalados na Estação São Pedro, serão reinstalados nesta semana na Estação Mercado e até o dia 20 na Estação Rodoviária.
TRENSURB RETOMA EM 24 DE DEZEMBRO OPERAÇÃO ATÉ A ESTAÇÃO MERCADO
A empresa volta a operar com trens o trajeto completo entre as estações Novo Hamburgo e Mercado e celebra passo significativo para restabelecimento da operação dos trens até o Centro de Porto Alegre.
TRENSURB CELEBRA FORMATURA DE APRENDIZES DO ESTAÇÃO EDUCAR 2024
Programa de aprendizagem profissional promovido pela empresa metroviária em parceria com o Senai-RS oferece, anualmente, curso de assistente administrativo a jovens de famílias de baixa renda.
TRENSURB REALIZA VIAGEM EM RITMO DE SAMBA
Domingo (8) foi dia de mais uma edição do Samba no Trem, com a participação do Samba do Irajá.
TRENSURB DIVULGA RESULTADO DO PROCESSO SELETIVO PARA O ESTAÇÃO EDUCAR 2025
Realizado em parceria com Senai-RS, programa de aprendizagem profissional oferece 40 vagas a jovens de famílias de baixa renda.
